BINK voorziet de totaalinstallaties dorpshart Zwartewaal
Aan De Stegge Roosendaal

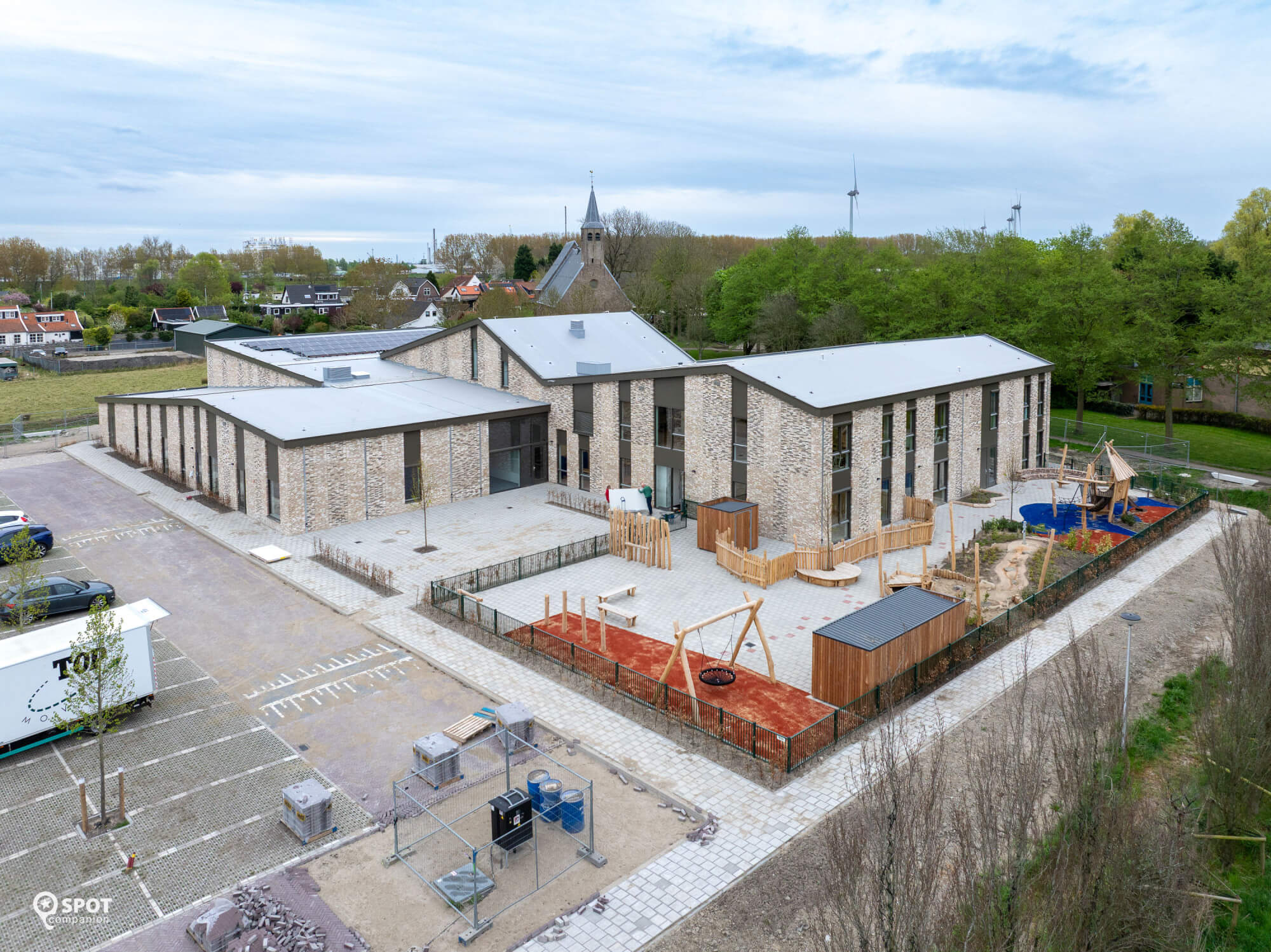

Met trots presenteert BINK het project Zwartewaal waarvoor zij het totaalpakket van installatiewerk heeft verzorgd. Dit in opdracht van bouwpartner Aan De Stegge Roosendaal (ADSR), met Zenzo als opdrachtgever en de gemeente Voorne aan Zee als opdrachtgever van Zenzo. Dorpshart Zwartewaal bestaat uit een voorzieningencluster met een basisschool, dorpshuis en sportzaal ineen. In de toekomst komen daar nog 85 nieuwe woningen bij.

ADSR vond in BINK een installatiepartner die alle disciplines in huis heeft, van elektro- en energietechniek tot beveiliging en werktuigbouwkunde. Bedrijfsleider ADSR, Mark van der Horden, kijkt terug op een prettige samenwerking.
“Samen met Zenzo, een ontwikkelaar gespecialiseerd in maatschappelijk vastgoed, hebben we dit project in bouwteam opgepakt. Voor Zenzo een Best Value aanbesteding waarbij de aanbieder een eigen invulling geeft aan de opdracht mits voldaan wordt aan de functionele specificaties. Deze vrijheden brachten technische uitdagingen met zich mee. BINK heeft een prima eindresultaat geleverd, voor alle uitdagingen die op het pad kwamen vonden we samen met de opdrachtgevers een oplossing. Goed overleg is daarbij essentieel, we zijn zeer content met deze totaalinstallateur. BINK heeft een mooi visitekaartje achtergelaten voor onze toekomstige projecten”.
Zo zochten BINK en ASDR naar alternatieven toen halverwege het proces bleek dat het gebouw niet de gevraagde aansluiting op het elektriciteitsnet kreeg in het kader van netcongestie.

Directeur energietechniek BINK, Rien Klijs, geeft uitleg: “De drukte op het elektriciteitsnet neemt toe, mede door de overstap op duurzame energie. Een netaansluiting tot 3x80 Ampère (A) is toegestaan. Deze aansluiting, waarop je mag afnemen en terug leveren, voldoet bij grotere gebouwen in combinatie met een batterijsysteem ofwel een accu”.

In overeenstemming is gekozen voor twee netwerkaansluitingen van 3x 80 Ampère; een aansluiting voor de basisschool en een aansluiting voor het dorpshuis.
Rien vult aan: “In combinatie met de accu maakt het gebouw optimaal gebruik van de energie door het Battery Energy Storage Systems, ofwel BESS. Uit verschillende bronnen kunnen de oplaadbare batterijen energie opslaan en ontladen wanneer dat nodig is. Een stroomoplossing waarbij het gebouw altijd voldoende energie heeft om goed te functioneren zonder overbelasting op het elektriciteitsnet”.

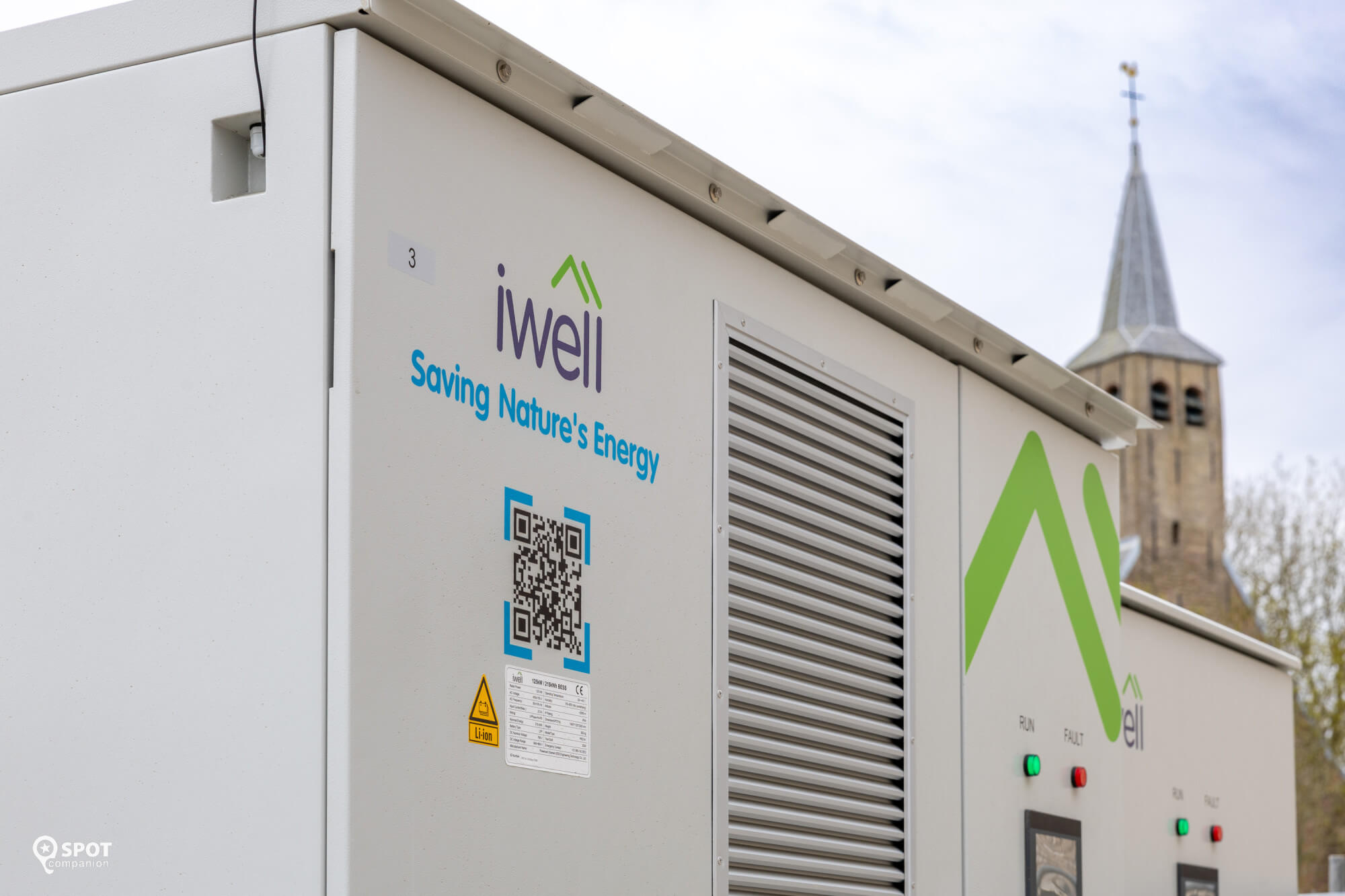

Rien over de technische aspecten: “Bij dit project hebben we de Power Cube Modular geïnstalleerd. Een batterijsysteem met een capaciteit van 215 kilowattuur, met een bruikbare capaciteit van 172 kWh. De Power Cube Modular bestaat uit een PCS (omvormer) kast en battery cabinets. Bij het opschalen van de capaciteit kunnen er battery cabinets worden toegevoegd”.

De batterij fungeert als een buffer in het energiesysteem. Hij slaat overtollige energie op wanneer de vraag laag is en levert energie tijdens piekmomenten om het net te ontzien. Het energiemanagementsysteem (EMS) geeft inzicht in dit systeem en zorgt voor een slimme sturing van de energie.

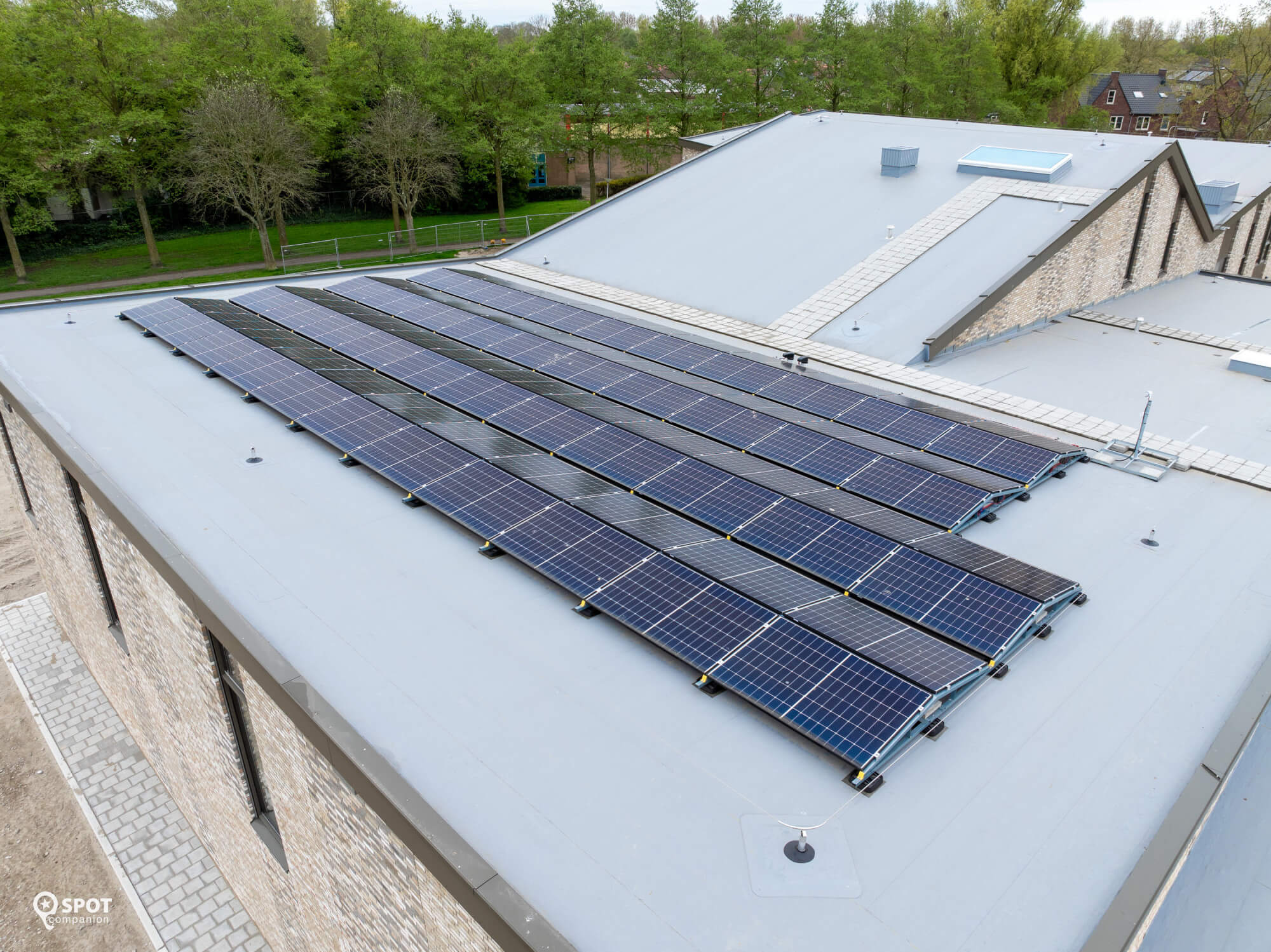

Rien: “Bij dit project wordt de energie opgewekt door 84 zonnepanelen van 435Wp (canadian solar CS6R-435T N-type) in combinatie met een Goodwe 25K-mt omvormer. Tijdens piekmomenten van zonne-energie slaat de batterij de energie op. Bij piekverbruik op het energienetwerk wordt deze energie ingezet voor het clustergebouw. De peakshave controller zorgt voor een optimaal energiemanagement en waakt erover dat de grenzen binnen het energienetwerk niet worden overschreden”.
“De door ons ingestelde en opgeleverde energiemanagementsoftware biedt de gebruiker inzicht in het energieverbruik en de efficiënte afstemming van de energiestromen”, legt hij uit.
Tot slot het hoofdstuk veiligheid. “Dit intrinsiek ontworpen batterijsysteem voldoet aan alle hoge veiligheidseisen. Professioneel geïnstalleerd en met de fabrikant is een onderhoudscontract afgesloten. Daarbij continue monitoring van het systeem op afstand. De accu is geplaatst in een bouwkundige omgeving met installatietechnische maatregelen die de kans op incidenten en de gevolgen van een incident minimaliseert”, geeft Rien aan. Over de plaatsing van de accu meldt Mark: “Op de meest geschikte plek buiten het hoofdgebouw. Om de accu heen wordt de berging gebouwd die daar al was voorzien”.

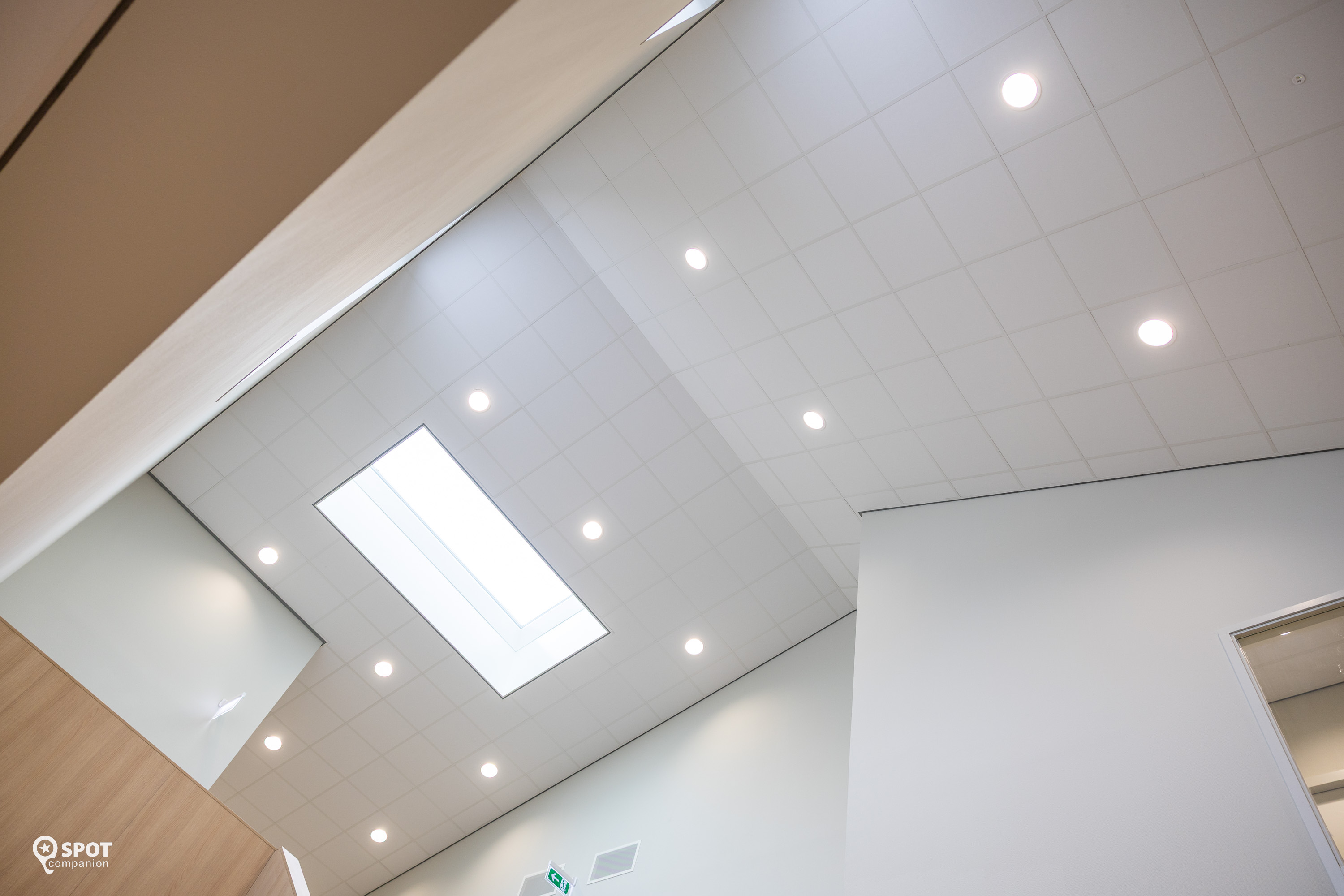

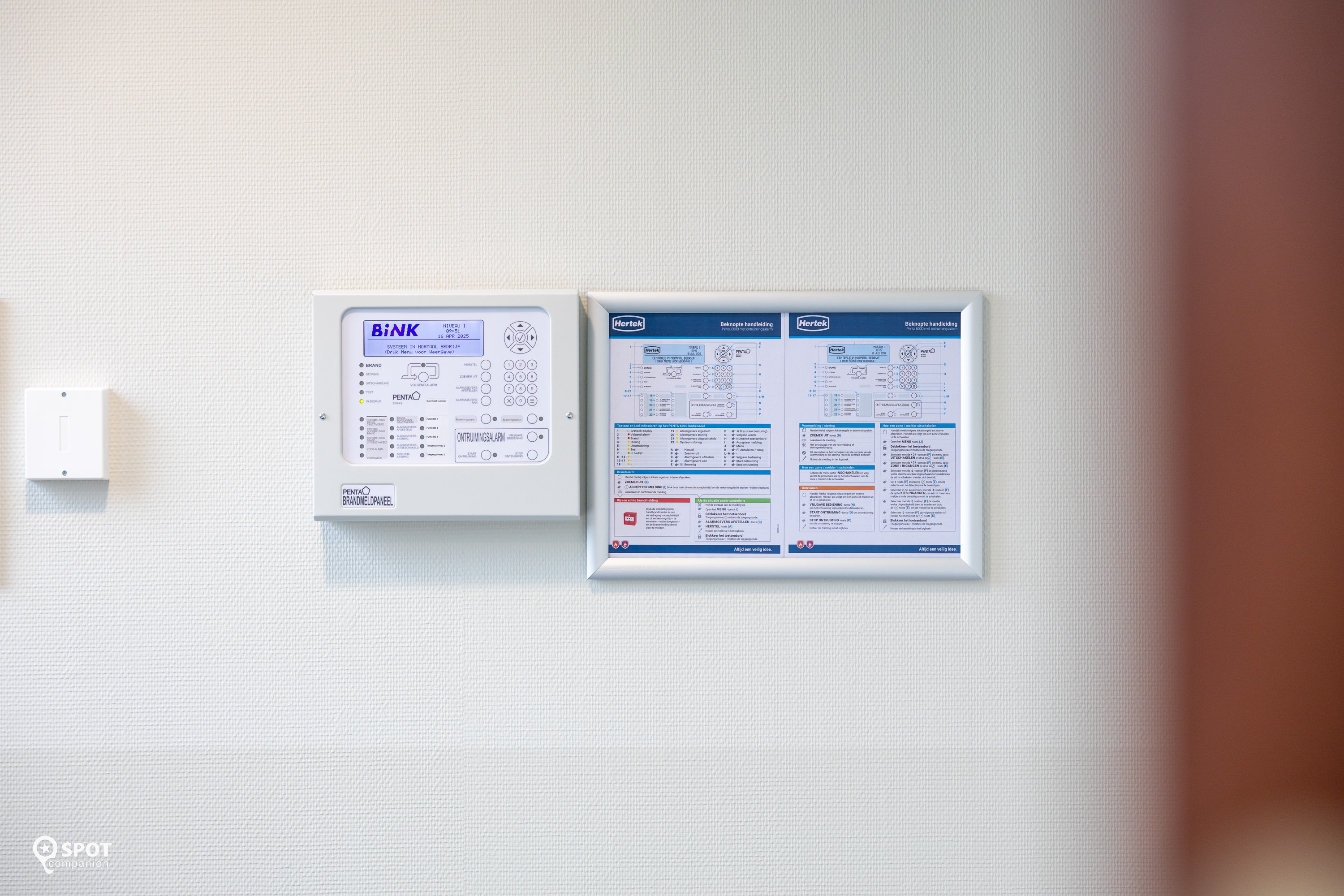

Op het gebied van beveiliging is het gebouw door BINK ingericht met alarm- en brandmeldinstallatie. “Onze elektrotechnische installaties zijn; verlichting, noodverlichting, lichtbesturing, elektrische aansluitingen voor de apparaten in de gymzaal, twee technische ruimtes met verdeelkasten en het intercomsysteem”, specificeert Rien.

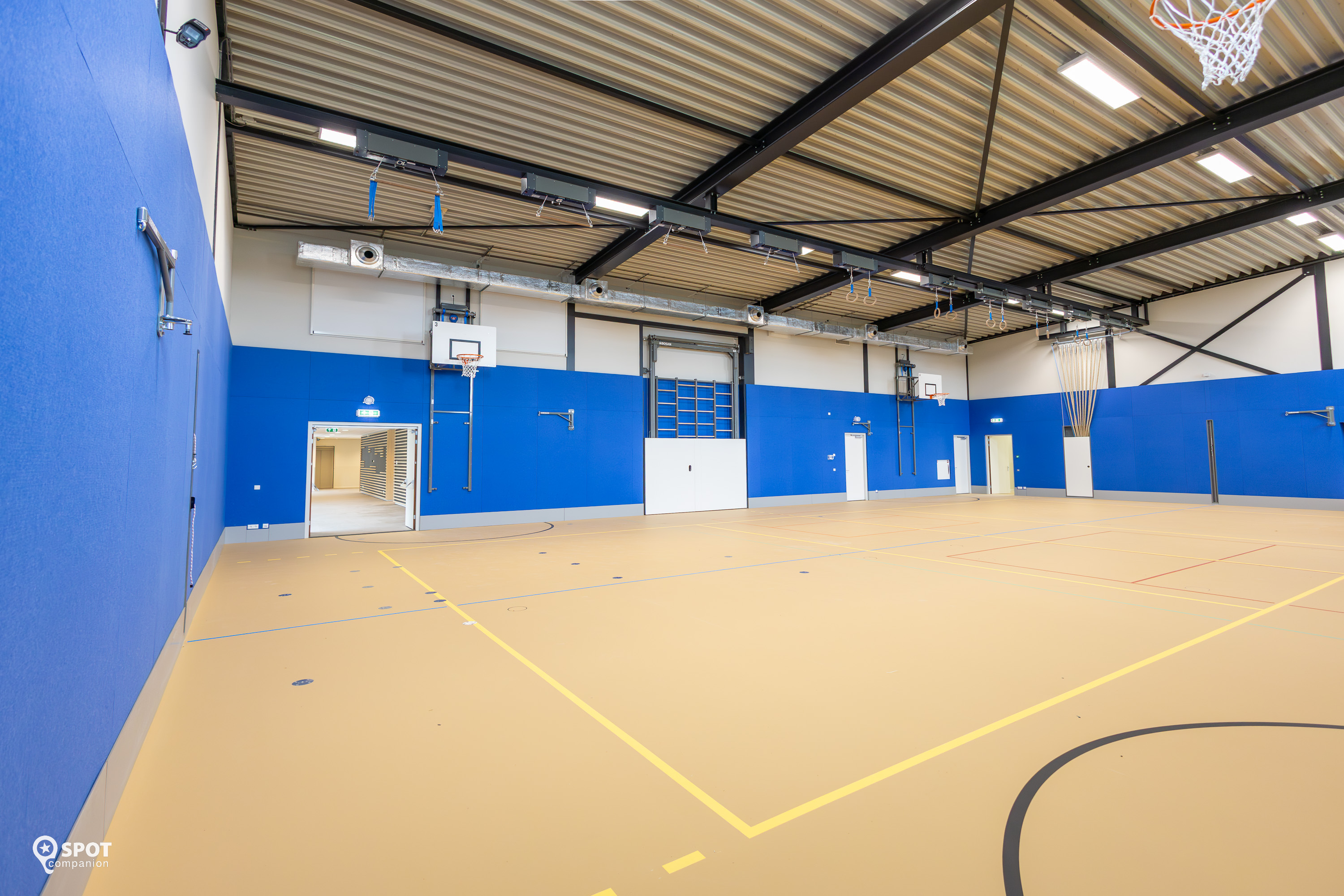

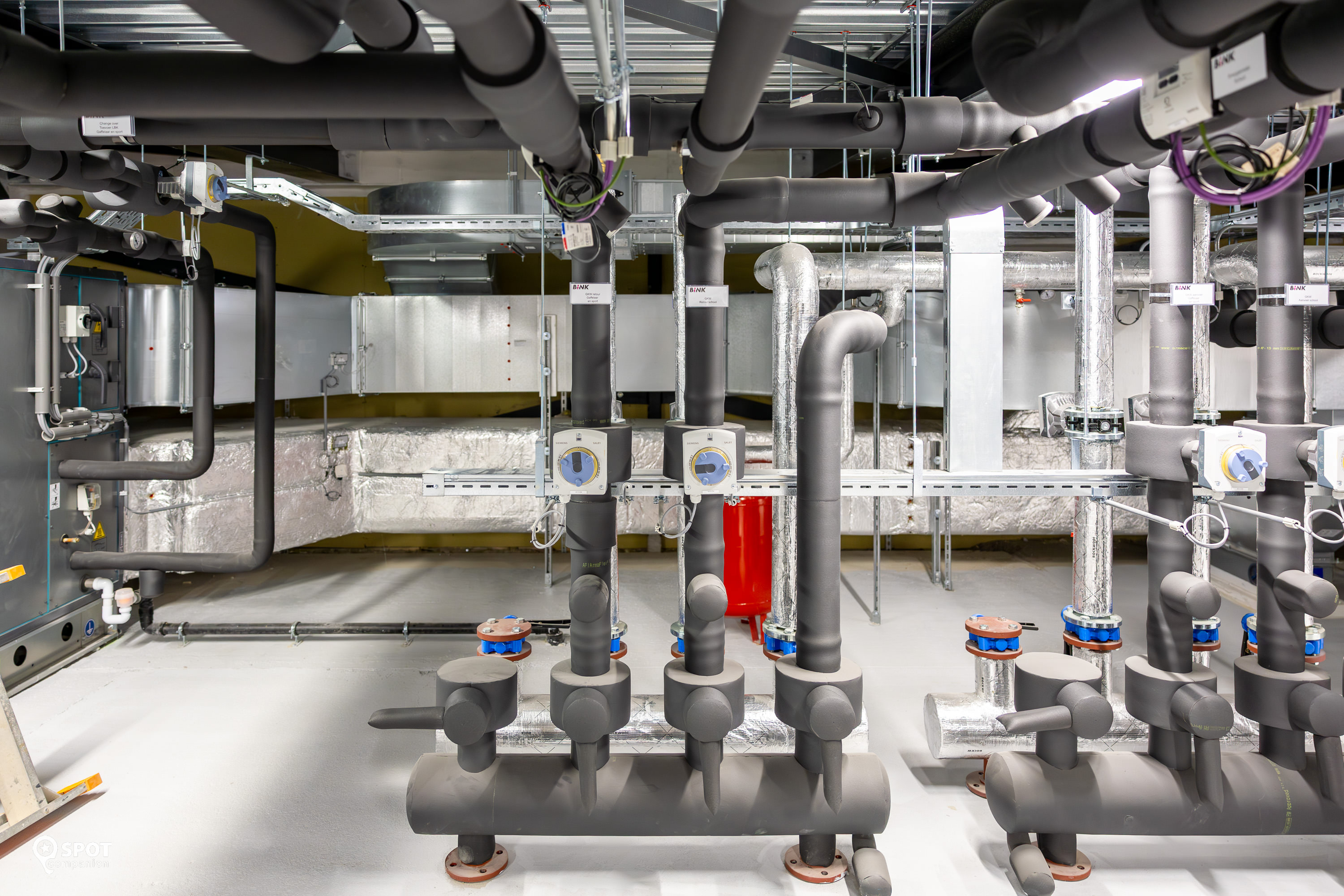

Op werktuigbouwkundig specialisme heeft BINK twee warmtepompen geïnstalleerd, inclusief de aanleg van de bronnen voor aardwarmtelevering en koeling. De school heeft een luchtbehandelingskast en het douchesysteem gaat periodiek spoelen om legionella te voorkomen. Ook heeft totaalinstallateur BINK de vloerverwarming en het gehele loodgieterswerk verzorgd.
Op 9 april 2025 werd het project opgeleverd, dit na een bouwperiode van vijftien maanden.
